《工地二三事》vol6 天花封好之後,我最不想接到的電話是這個

2026.07.17

(現場作好界面的協調,可為日後省下很多不必要的工作。)

「設計師,空調檢修孔的位置不對。」電話那頭是空調廠商。天花,已經封好了。

這種電話,不是誰的錯。

工地事情一多,節奏一快,有時候口頭交代了,師傅轉頭就有別的事要忙。這不是工人不認真,這就是工地的現實。

所以有些事,不能只靠口頭交代。空調室內機先裝,木作天花後做,檢修孔的位置和大小,應該在木作進場之前就白紙黑字確認清楚,讓工班按照正確的規格預留。

這個動作做了,電話就不容易來。

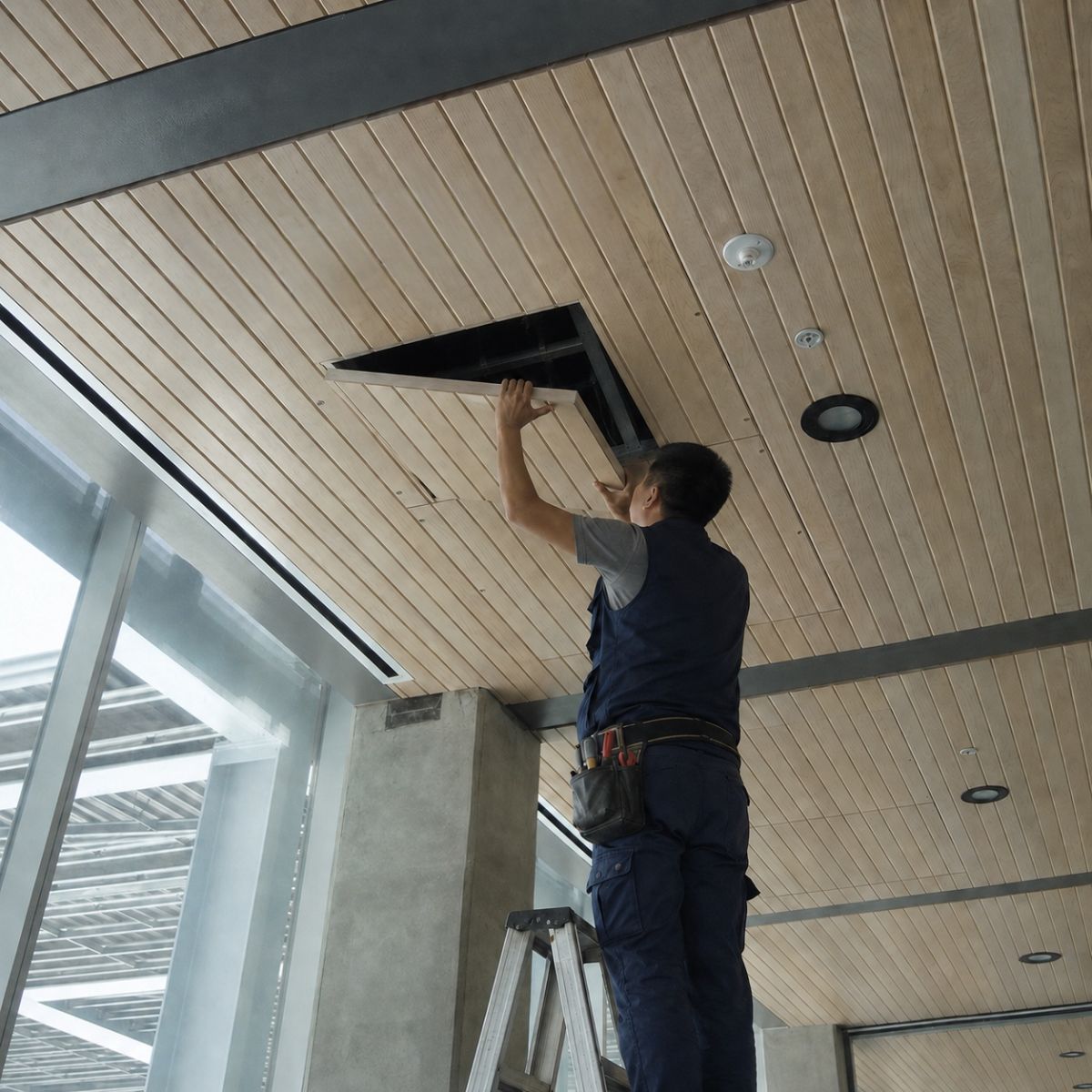

天花檢修孔,說穿了就是天花板上預留的一個小開口。空調的室內機藏在天花裡面,將來需要保養、維修、或者處理任何問題的時候,師傅就是從這個開口進去作業的。

沒有這個開口,天花裡面的東西你就再也碰不到了。問題是,這個開口,位置要對,大小也要對。

位置留錯了,師傅進去之後搆不到機器。大小留錯了,師傅根本進不去。

這兩件事,聽起來很基本。但在工地裡,木作工班和空調廠商是兩個不同的團隊,不同時間進場,不同的人在負責。如果設計師沒有在中間做好協調和確認,兩個團隊各做各的,最後對不上,就是那通電話。

記得還是在菜鳥時期,有一次,一個住家的案場,自己以為,反正,空調室內機先進場就好,木作天花再來作,我也交待了木作工班要留檢修孔,事後我也作了檢查,心想應該沒有問題。完工後,業主一家開心入住。兩年後,業主打電話來,態度有點不高興。他說,他請人來做空調的定期保養,空調師傅說,檢修孔不在空調室內機旁邊的位置。當下,心裡十分的懊腦。

為什麼呢?就是工程界面沒有協調好。有時,木作工班不會主動和空調工班協調檢修孔的大小及位置,設計師也不應該把這個工班之間的溝通,視為理所當然,特別是在兩個工種之間都沒有配合過的前提之事。

每次遇到這種情況,我的處理方式只有一個:請木作重作檢修孔,不計代價。

不是在追究責任,不是在計算誰該付錢。

而是因為那是業主的家,將來住在裡面的人是他,不是我,也不是任何一個工班。

天花補起來之後,看不出來過。但那個檢修孔,要在對的位置,對的大小。

這件事沒有將就的空間。

所以在每個案子的木作進場之前,我會提前協調空調廠商,確認檢修孔的位置和尺寸,把這些資訊交給木作工班,白紙黑字,讓大家按照同一份資料施作。

這是設計監造應該做的事。不是不信任任何人,而是知道工地的節奏,知道口頭交代有它的極限。

天花檢修孔是一個很不起眼的東西。業主看到它的時候,有時候會問:「這個洞可以不要嗎?不太好看。」

我的回答通常是:「現在留,將來你不會注意到它。現在不留,將來你會一直想到它。」

那個小方塊,靜靜地待在天花板上,什麼都不做。

但它在的時候,你進得去。它不在的時候,你只能打電話給我。

而那通電話,我最不想接到。

裝修過程裡,每一個協調的細節都有它存在的理由。如果你想找一個會把這些事提前想清楚的設計師,歡迎來找我聊聊。
