《工地二三事》vol3 天花板一封,上面的事你就再也看不見了

2026.06.12

(天花板封板前,必須確認該到位的都到位了)

這個案場的天花板剛封好沒幾天,業主打電話來說:「對了,我想加裝保全系統,線路可以從天花走嗎?」

我在電話這頭,沉默了兩秒。天花,已經封了。

這種事,在工地裡不算罕見。業主在裝修過程中,腦子裡同時轉著一百件事——家具、顏色、預算、搬家日期。保全系統這種事,很容易被排在後面,「之後再說」,然後就說晚了。

問題是,工地不等人。

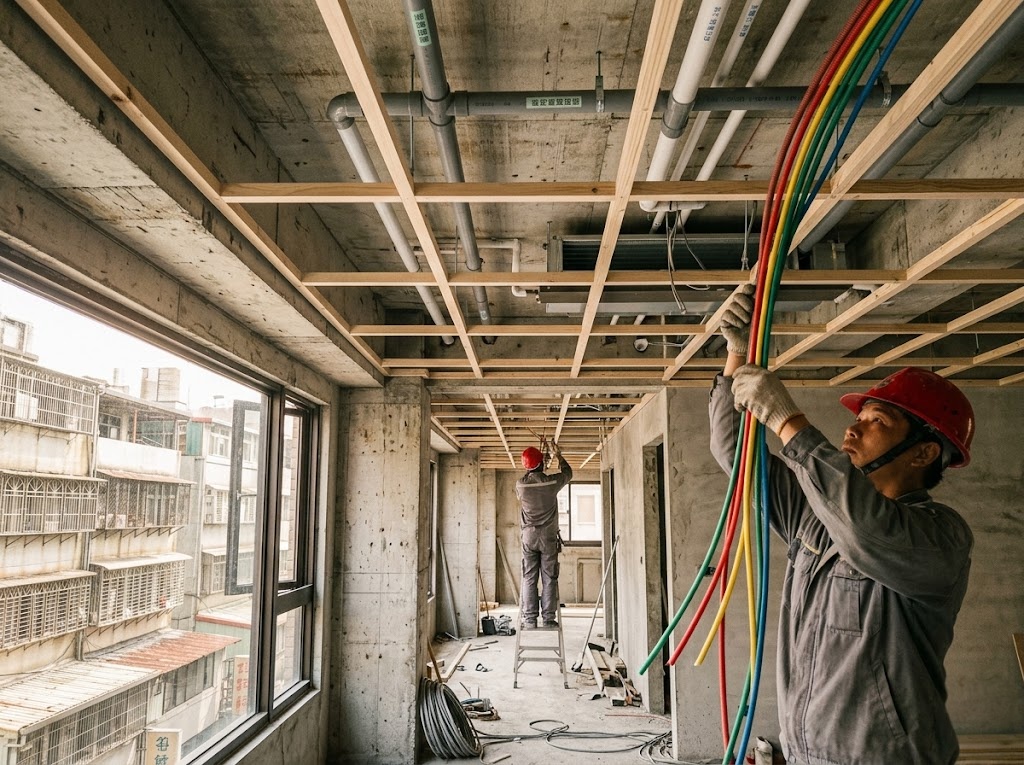

天花板封起來之前,上面是一個開放的空間——水電管線、空調風管、網路線路,所有看不見的東西,都在那裡各就各位。這個時候,要加一條線、調整一個位置,工班進去就能處理,快的話半天就好。

但天花一封,那個空間就消失了。

你看到的,是一片平整的天花板。乾淨、漂亮、什麼都看不出來。但你再也進不去了。

那次,我讓工班局部拆開天花,讓保全的師傅進去走線,走完之後再補回來。

幸運的是,當時油漆還沒上,補完的天花和原來的看不出差別。如果漆已經上好之後才發現,補漆的色差就很難完全一致了,那又是另一個麻煩。

這件事,說到底是業主和保全廠商之間的溝通時機延誤了。工班拆了又補,多花了時間和工序,我沒有另外收費。

但我想說的不是這個。我想說的是:這種事,其實完全可以避免。

這也是為什麼,在天花封板之前,我習慣給業主一份清單——不是考卷,而是把常見的項目整理好,請他逐一確認。

保全系統、網路線路、投影機、電動窗簾、吊隱式冷氣的維修孔、未來可能增加的燈具迴路…等,這些東西,不是每個業主都想得到,但列出來之後,很多人會說:「對耶,這個我差點忘了。」

不是要增加業主的功課,而是讓他在對的時間點,把該想的事情一次想清楚。

天花封上去之後,清單就沒有用了。

天花板是一個很奇特的東西。

它封起來之後,你每天抬頭看,覺得理所當然。但在它封起來之前,上面其實是整個家裡最複雜、最忙碌的地方。

那些管線、那些線路、那些預留的空間,都是在你看不見的地方,靜靜地讓你的生活可以正常運作。

封板之前的那一刻,值得認真對待。

天花封板前的確認清單
是我在每個案子裡都會做的事。如果你準備未來規劃自家或公司裝修,想知道在哪些時間點該做哪些確認,歡迎找我聊聊。
